建築事業 施行状況ARCHITECTURE
民間工事
工事名:東三温室園芸農業協同組合 大葉集出荷貯蔵施設 建屋新築工事
令和3年6月
当社土木部で造成工事を行い、今年6月から建屋の工事が始まりました。建屋の完成は令和4年1月の予定です。
建物は大葉の集出荷貯蔵施設を造っています。

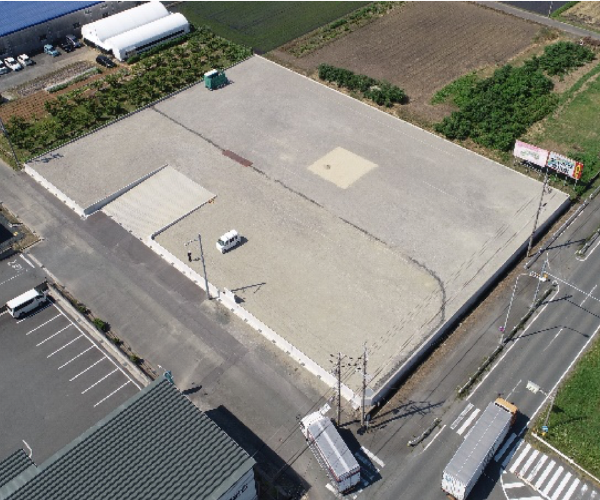

写真(左)は建築工事着手前
東三温室園芸農業協同組合 – 「つまもの野菜」をリードする信頼のブランド (tosan.net)
https://www.tosan.net
民間工事
エイル リーブル 新築工事【外部屋根】
屋根材はガルバリウム鋼板の折板のボルトレス工法です。
あらかじめつけておいたタイトフレームの上に材料を載せていきます。
ボルトで固定した後に専用の機械で締結部を締めていきます。
(2019/10/18)

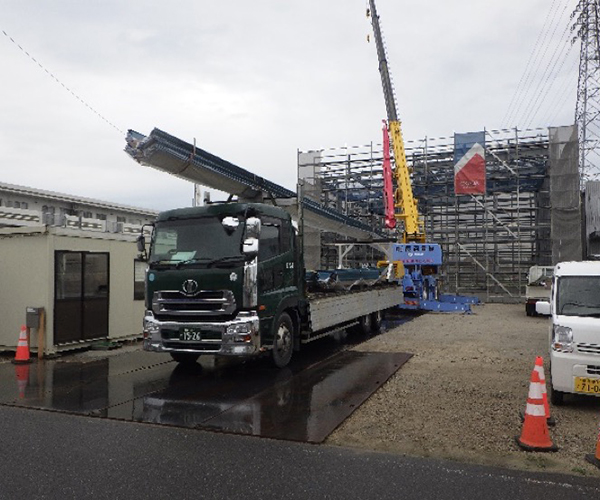

写真左1:材料搬入

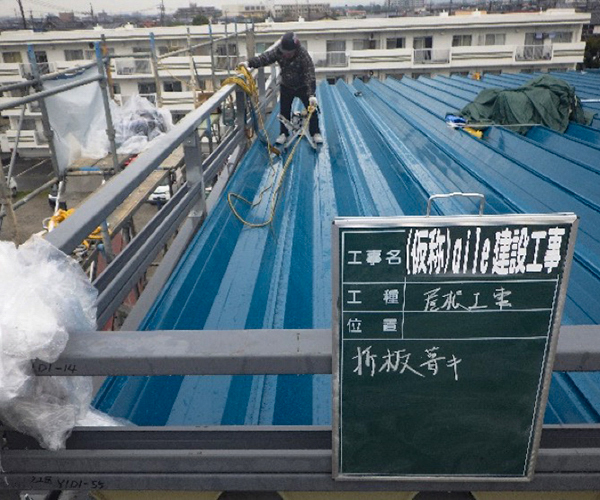

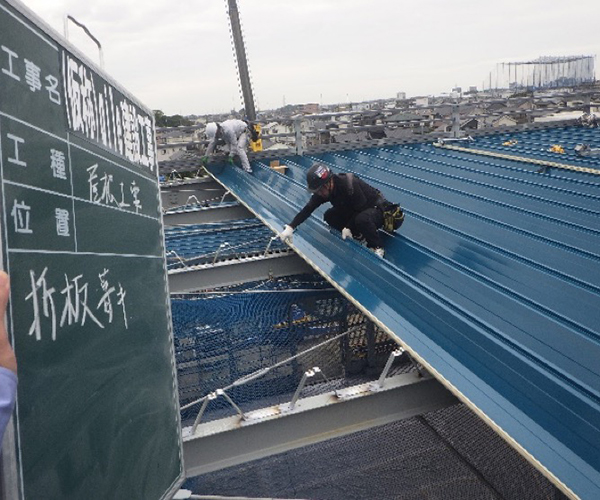

写真左2:折板屋根葺き①
写真左3:折板屋根葺き②
民間工事
エイル リーブル 新築工事【屋内・土間②】

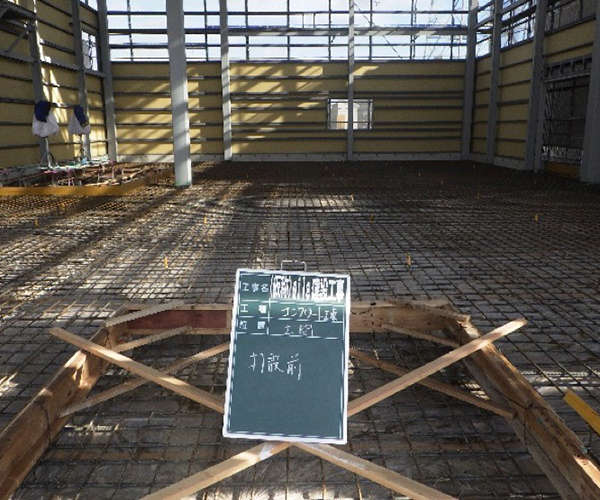

写真左1:土間配筋(2019/10/22)

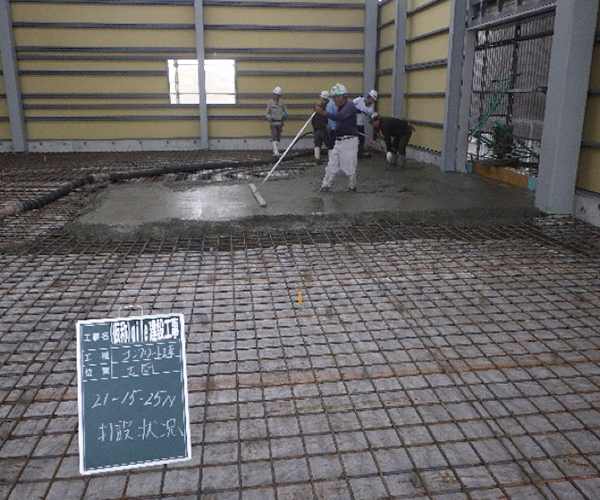

写真左2:コンクリート打設(2019/10/24)

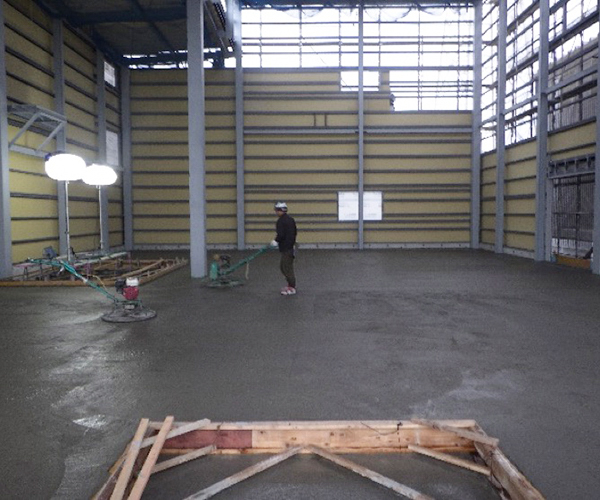

写真左3:土間押さえ(2019/10/24)
民間工事
エイル リーブル 新築工事【屋内・土間①】
屋内の床は砕石を100ミリ・防湿シート0.15ミリ・土間配筋Ⅾ13@150タテヨコ共・コンクリートで最後に長尺シートになります。
コンクリート下地の仕上げは通称”土間屋”と呼ばれる専門職の方で仕上げを行います。

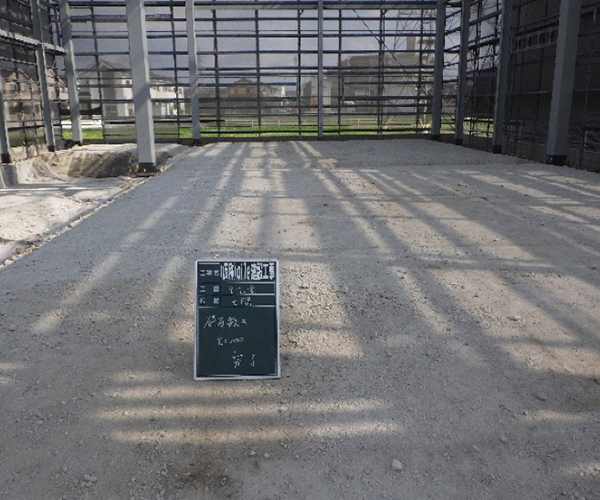

写真左1:砕石敷き(2019/10/4)

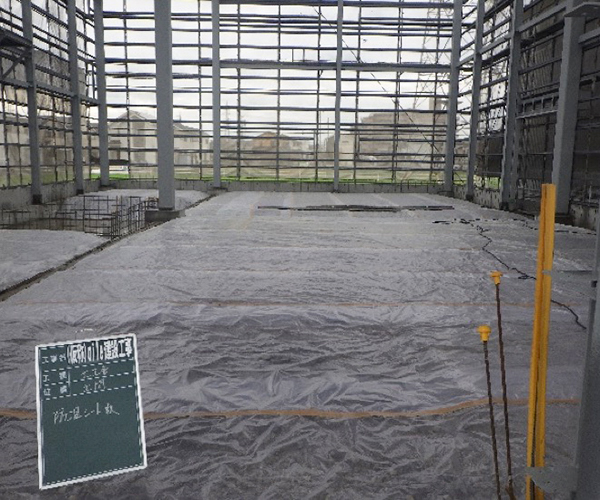

写真左2:防湿フィルム敷き(2019/10/18)
民間工事
エイル リーブル 新築工事【鉄骨工事】
鉄骨柱を固定するアンカーボルトは8-M27です。

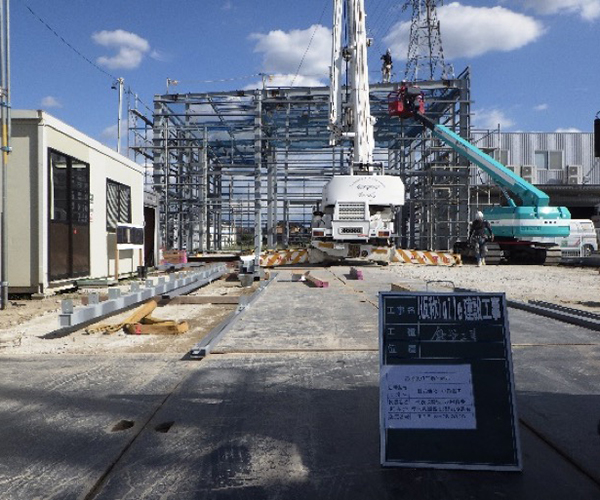

鉄骨の製品検査を行い製品の確認後、鉄骨の建て方を行います。

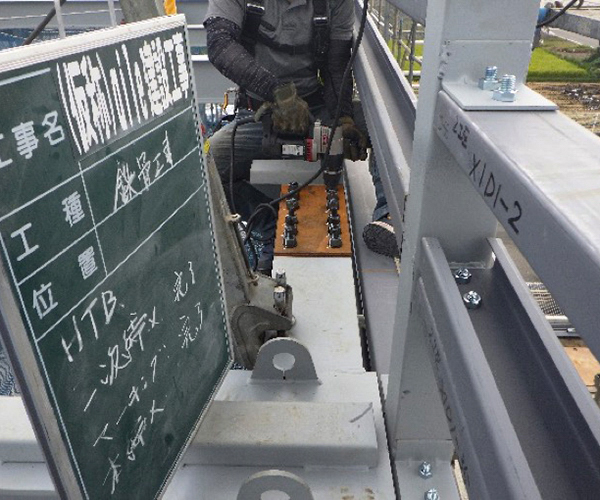

柱の重さは約2トンあります。専用の機械でボルトの本締めを行います。

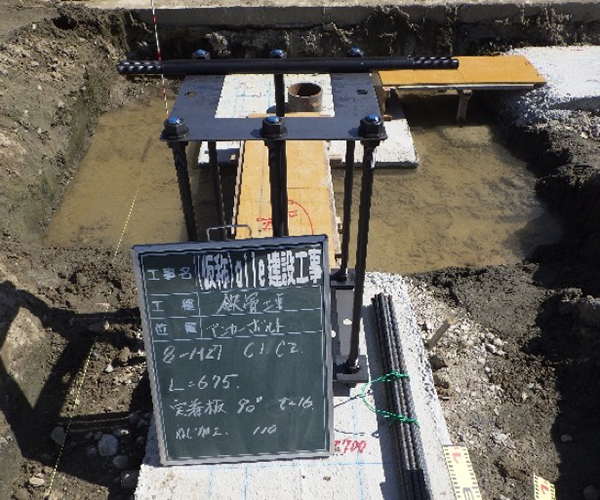

写真左1:アンカーセット(2019/8/26)

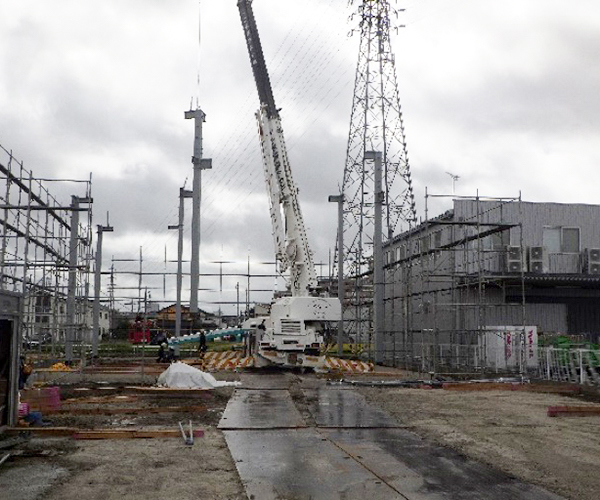

写真左2:建て方①(2019/9/23)
写真左3:建て方②(2019/9/25)
写真左4:本締め(2019/9/26)
