土木事業 施行状況PUBLIC WORKS
令和元年度 設楽ダム瀬戸設楽線大名倉地区工事用道路工事⑦
工事目的:設楽ダム建設に伴う付替県道瀬戸設楽線を築造するための工事用道路の施工を行う工事です
工事場所:愛知県北設楽郡設楽町大名倉
工期:令和2年月24日~令和3年3月26日
いよいよ本格的に工事用道路の工事が始まりました。
写真に写っている機械は70tのクローラークレーンです。この機械は大きいため、分解した部品を運び現場で組み立てました。
令和元年度 設楽ダム瀬戸設楽線大名倉地区工事用道路工事⑥
工事目的:設楽ダム建設に伴う付替県道瀬戸設楽線を築造するための工事用道路の施工を行う工事です
工事場所:愛知県北設楽郡設楽町大名倉
工期:令和2年月24日~令和3年3月26日
広場がほぼ出来上がってきました。
青いシートは“雨から法面を守る”ことや、“汚れた水が川に流れないようにする”ことを目的として設置をしています。
綺麗な川を汚さないよう、細心の注意を払って作業をしていきます。
1枚目

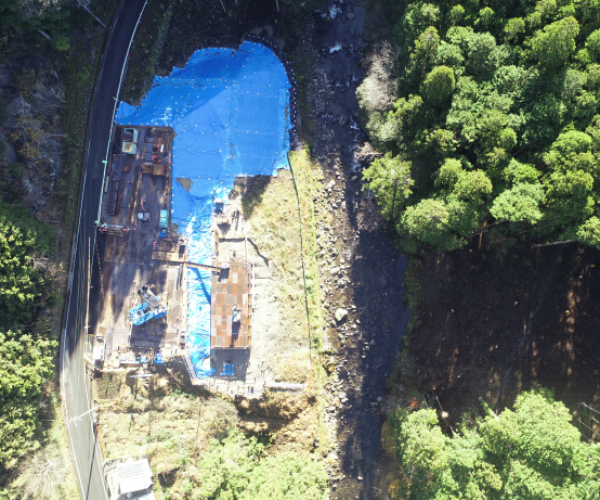

写真は上流側から撮影
2枚目

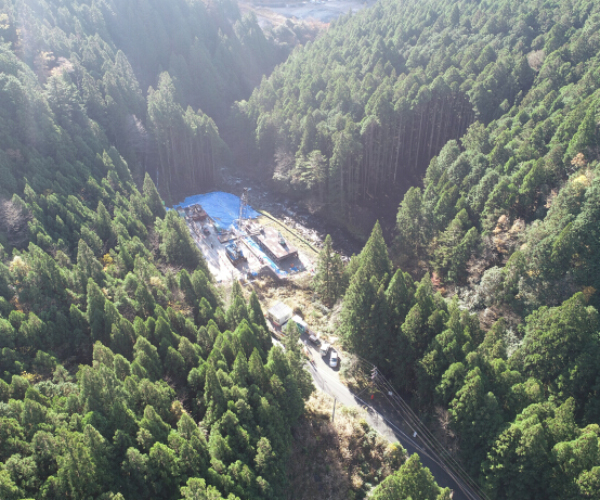

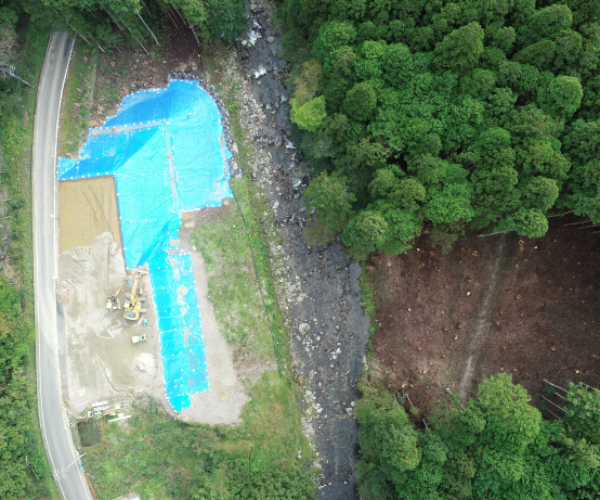

写真は真上から撮影
3枚目

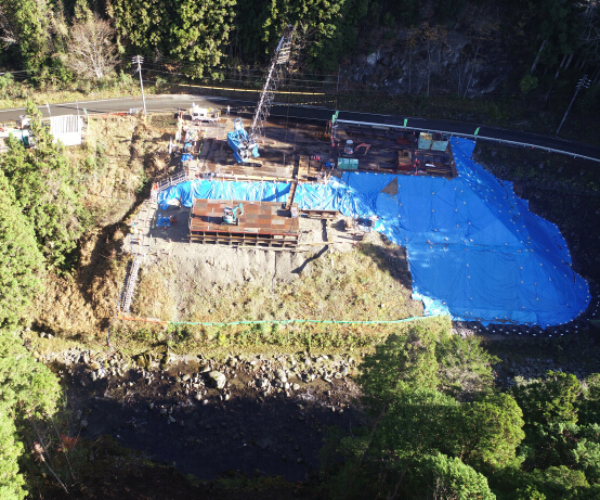

写真は対岸から撮影
令和元年度 設楽ダム瀬戸設楽線大名倉地区工事用道路工事⑤
工事目的:設楽ダム建設に伴う付替県道瀬戸設楽線を築造するための工事用道路の施工を行う工事です
工事場所:愛知県北設楽郡設楽町大名倉
工期:令和2年月24日~令和3年3月26日
今回の作業は、工事をする為に必要な広場を作っているものです。
川を越える工事をするためには、機械や道具を置くスペースの確保も必要となってきます。

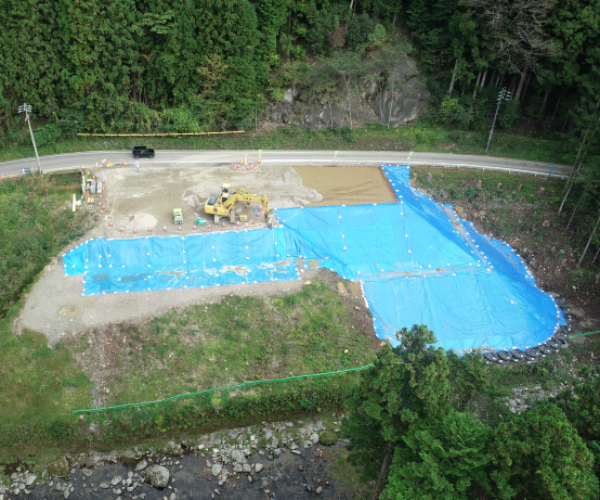

1枚目
写真は上流側から撮影

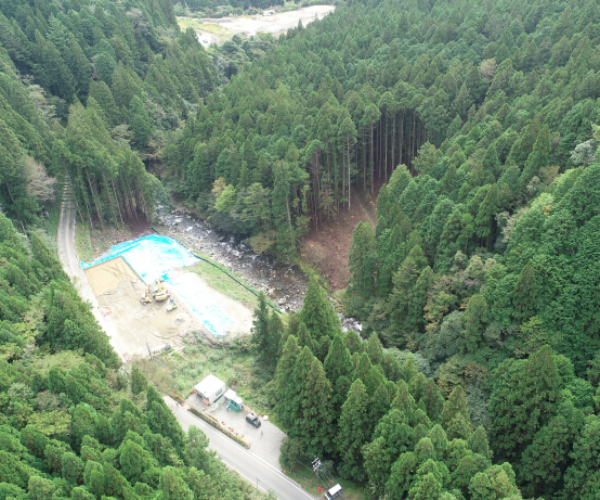

2枚目
写真は真上から撮影
3枚目
写真は対岸から撮影
令和元年度 設楽ダム瀬戸設楽線大名倉地区工事用道路工事④
工事目的:設楽ダム建設に伴う付替県道瀬戸設楽線を築造するための工事用道路の施工を行う工事です
工事場所:愛知県北設楽郡設楽町大名倉
工期:令和2年月24日~令和3年3月26日

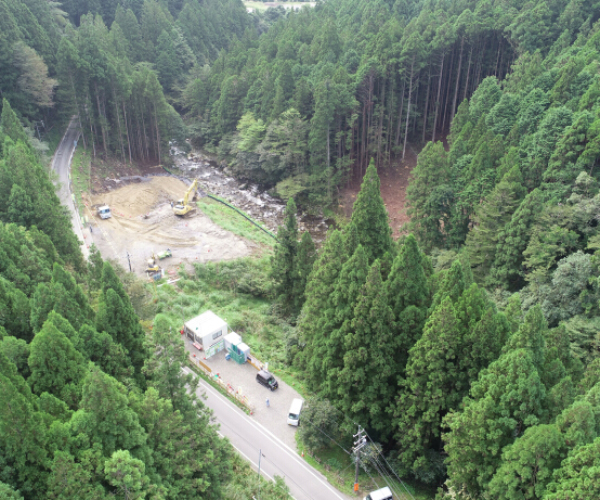

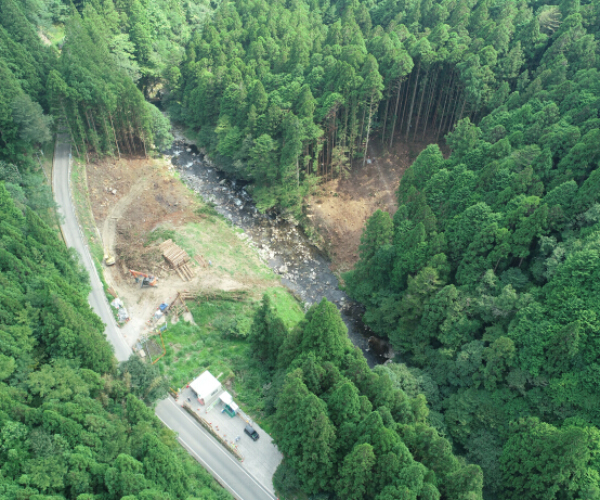

工事用道路予定地の木々を切りました。
対岸の木を切って運び出す作業に苦戦をしましたが、試行錯誤し無事に終えることができました。
なお、伐採した木は資源として活用されます。

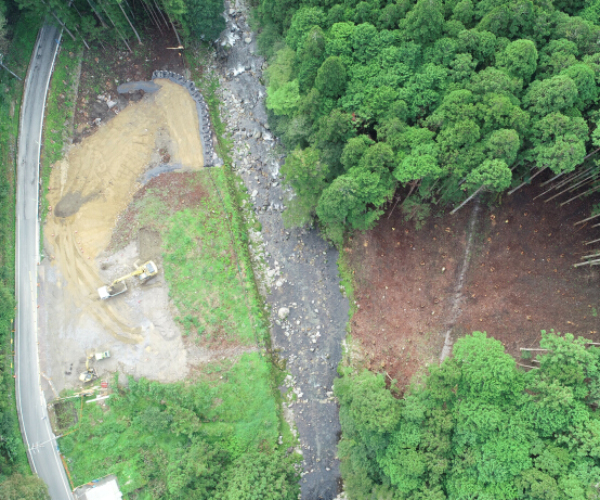

※写真は上流側から撮影
令和元年度 設楽ダム瀬戸設楽線大名倉地区工事用道路工事③
工事目的:設楽ダム建設に伴う付替県道瀬戸設楽線を築造するための工事用道路の施工を行う工事です
工事場所:愛知県北設楽郡設楽町大名倉
工期:令和2年月24日~令和3年3月26日

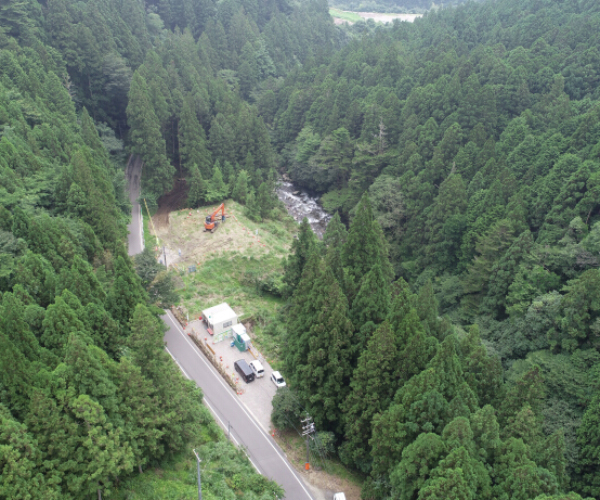

木を切っていく作業を行っています。

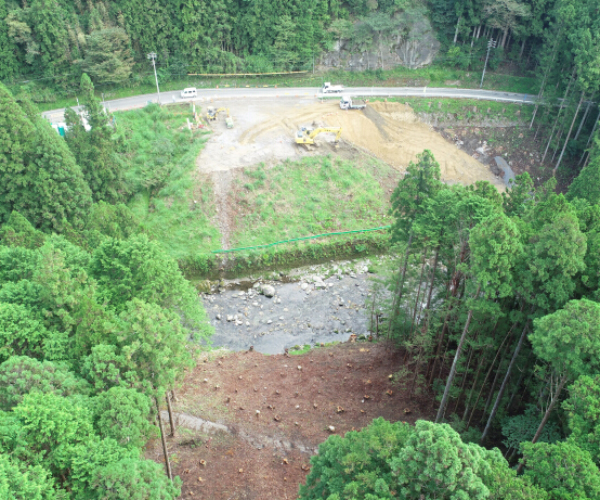

前回の写真と比べますと少しだけではありますが、伐採が進んでいる状況です。
※写真は上流側から撮影
