土木事業 施行状況PUBLIC WORKS

令和元年度 設楽ダム瀬戸設楽線大名倉地区工事用道路工事②

工事目的:設楽ダム建設に伴う付替県道瀬戸設楽線を築造するための工事用道路の施工を行う工事です
工事場所:愛知県北設楽郡設楽町大名倉
工期:令和2年月24日~令和3年3月26日

現場近くに作業員休憩所を設置しました。
これから木を切っていく作業をしていきます。

令和元年度 設楽ダム瀬戸設楽線大名倉地区工事用道路工事①

工事目的:設楽ダム建設に伴う付替県道瀬戸設楽線を築造するための工事用道路の施工を行う工事です
工事場所:愛知県北設楽郡設楽町大名倉
工期:令和2年月24日~令和3年3月26日

本工事の施工前の写真です。

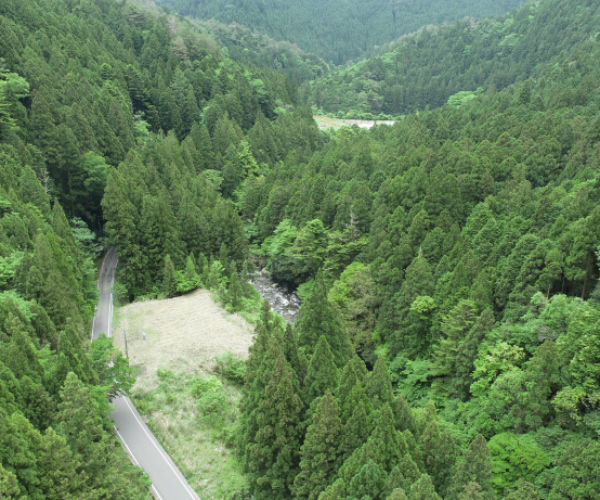

写真では分かり難いですが、中央に豊川が流れています。

※写真は上流側から撮影

平成30年度 23号蒲郡BP為当第3橋西下部工事⑨

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

作業期間:2020.2.6~

令和2年5月から作業開始した本工事も、皆様のご協力のおかげで、無事故で工事完成をすることできました。

工事期間中は、近隣の皆様にはご迷惑をおかけしたこともあったかと思いますが、ご理解とご協力を賜り誠にありがとうございました。今後とも変わらぬご愛顧の程、何卒よろしくしくお願いします。

【写真左から1枚目】

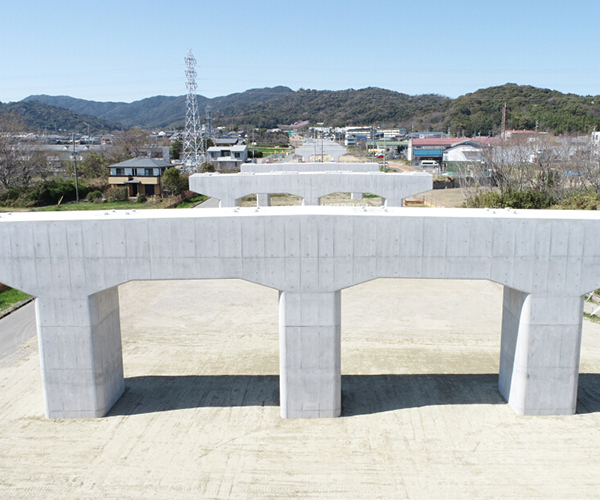

蒲郡方面から豊橋方面を望む

【写真2枚目】

豊橋方面から蒲郡方面を望む

平成30年度 23号蒲郡BP為当第3橋西下部工事⑧

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

作業期間:2020.2.6~

【写真左から1枚目】

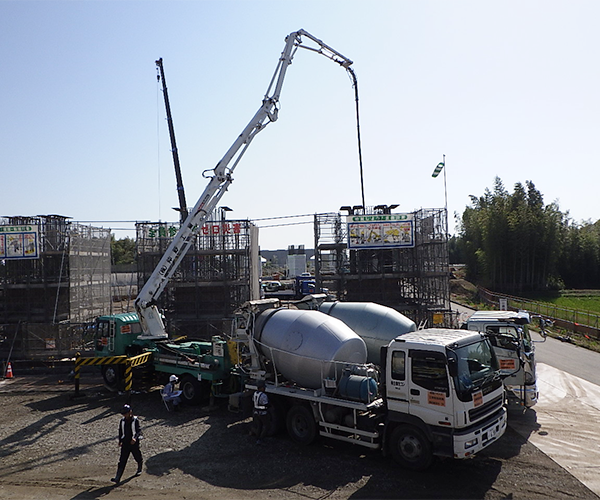

梁部のコンクリート打設を行いました。

大きさは長さ29m×幅3m×高さ2.5m程で、生コン約250㎥になります。

【写真2枚目】

打設完了時の状況です。

2台の生コンポンプ車で6時間程かかりました。

【写真3枚目】

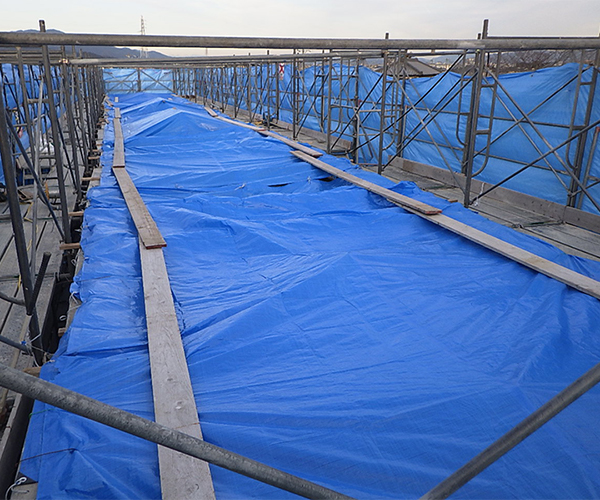

コンクリートをシートで覆って、乾燥・凍結対策を行っている様子です。

【写真4枚目】

養生中の全景写真です。

足場回りにもシートを設置して、風対策を行っています。

平成30年度 23号蒲郡BP為当第3橋西下部工事⑦

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

作業期間:2019.10.30~

【写真左から1枚目】

柱部のコンクリート打設状況です。

3000×2500の柱を今回は4.2mの高さまで打設しました。

【写真2枚目】

コンクリート打設完了後、柱全体を保温シートで覆い養生を行います。

【写真3枚目】

柱部の養生全景です。

20日程養生を行って、底版部の埋戻を行う予定です。
