土木事業 施行状況PUBLIC WORKS

平成30年度 23号蒲郡BP為当第3橋西下部工事⑥

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

作業期間:2019.10.16~

【写真右】

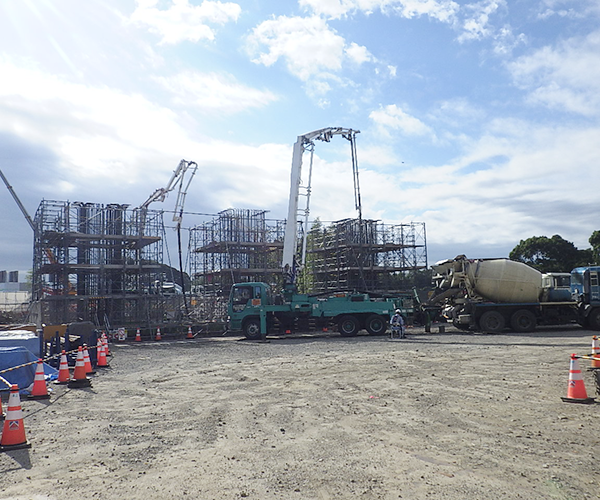

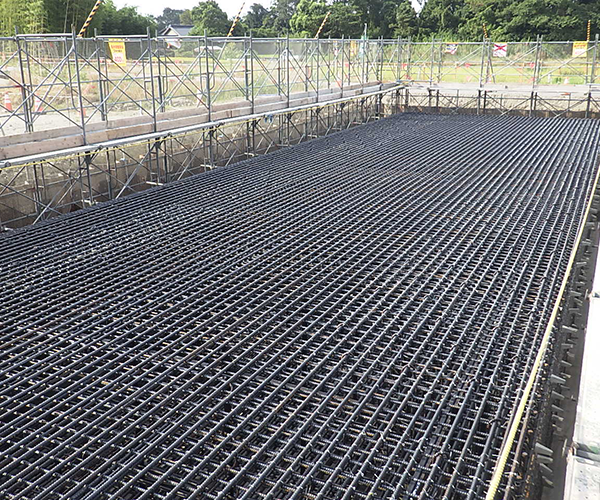

フーチング(底版)のコンクリート打設を行いました。写真はコンクリート打設状況です。

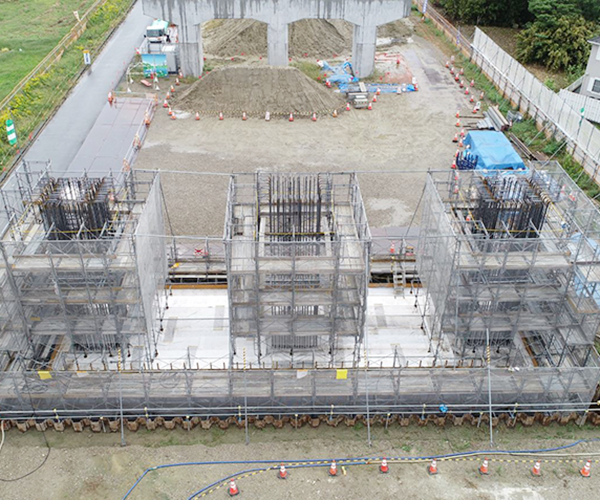

フーチング(底版)の大きさはB 7200×L 23200×H 2800で、470㎥のコンクリートを打設しました。

【写真左】

フーチング(底版)コンクリートの養生を行っています。

コンクリートが硬化するまで、適切な環境に保つことを「養生」といいます。

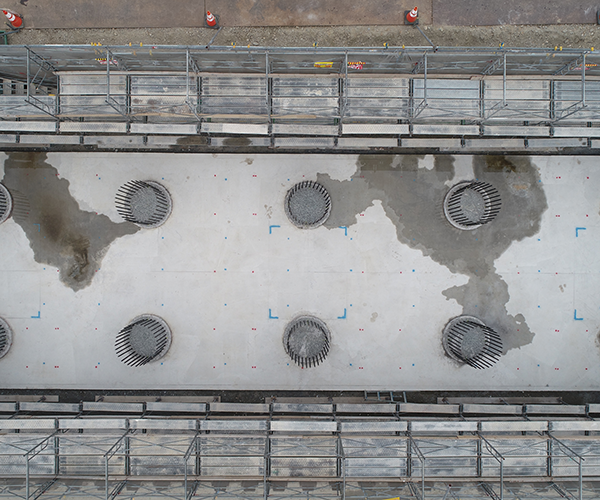

コンクリートの表面をシートで覆い、湿潤状態(水分で湿った状態)を保つことが

品質確保に重要な作業になります。

平成30年度 23号蒲郡BP為当第3橋西下部工事⑤

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

作業期間:2019.09.18~2019.09.26

写真左から

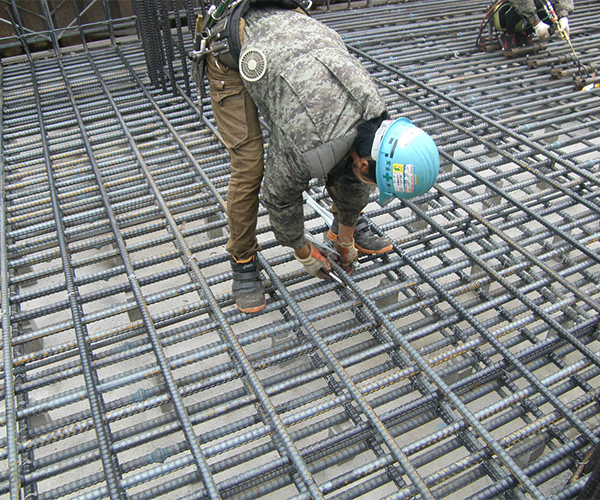

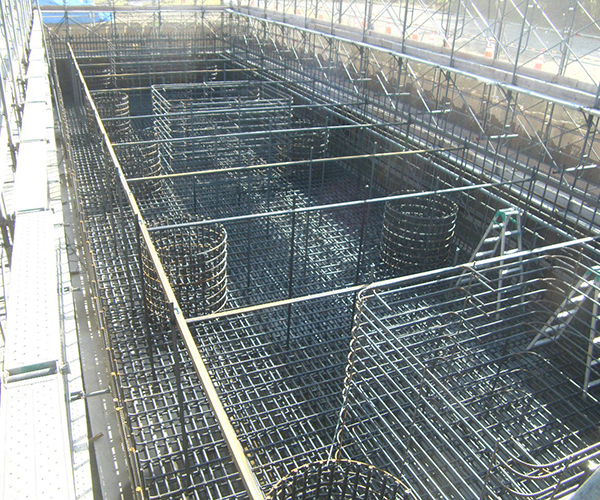

フーチング(底版)の鉄筋を組み立てています。写真は鉄筋組立状況です。 フーチング(底版)の大きさはB 7200×L 23200×H 2800です。

写真2枚目 : フーチング(底版)の鉄筋を組み立てています。写真は鉄筋を組立てる時に鉄筋の支えになる架台を作成しています。

写真3枚目 : フーチング(底版)の鉄筋を組み立てています。写真は鉄筋組立完了時です。

平成30年度 23号蒲郡BP為当第3橋西下部工事④

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

作業期間:2019.08.21~2019.09.13

写真左から

フーチングを施工するために掘削を行っています。

仮設工(鋼矢板)の中をフーチングを施工する面まで掘削します。

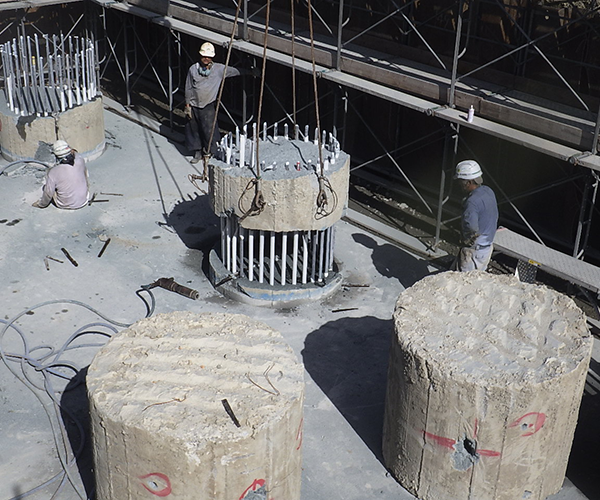

写真2枚目 : 杭頭を斫っています。写真は杭頭を引き抜く状況です。重量物を引き抜くため安全に注意して行っています。

写真3枚目 : 杭頭処理後の状況です。写真はドローンで真上から撮影したものです。

写真4枚目 : 9月13日現在の現場の状況です。写真はドローンで現場全体がわかるように撮影したものです。

平成30年度 23号蒲郡BP為当第3橋西下部工事③

工事名:平成28年度 23号蒲郡BP為当地区下部工事
工期:平成31年 3月30日~令和2年 3月25日

作業期間:2019.07.02~2019.7.25

写真左から

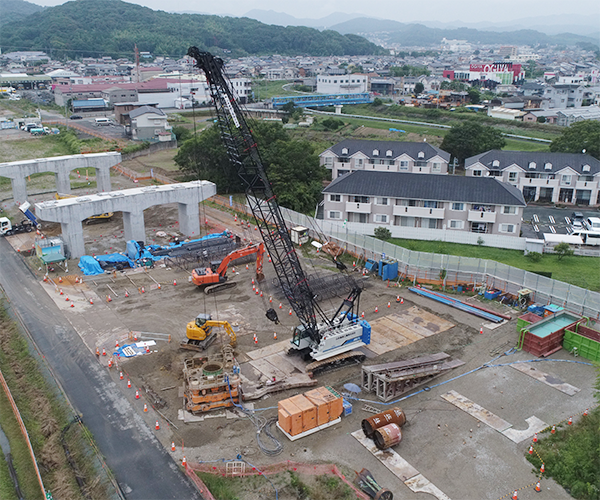

場所打杭を施工しています。構造物の基礎になるのでしっかりとした施工を心がけています。写真は掘削状況です。オールケーシング工法での掘削になります。現地盤から45mほど掘削しています。

写真2枚目

掘削完了後、鉄筋籠を挿入しコンクリートを打設しています。

場所打杭の本数は計10本を施工します。

平成30年度 23号蒲郡BP為当第3橋西下部工事②

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

作業期間:2019.05.29~2019.6.17

写真左から

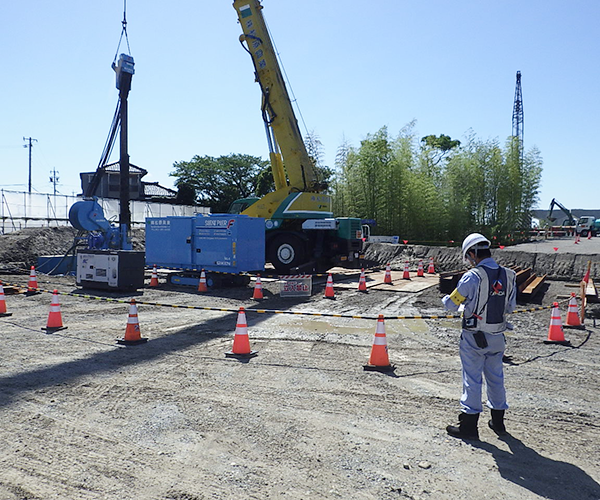

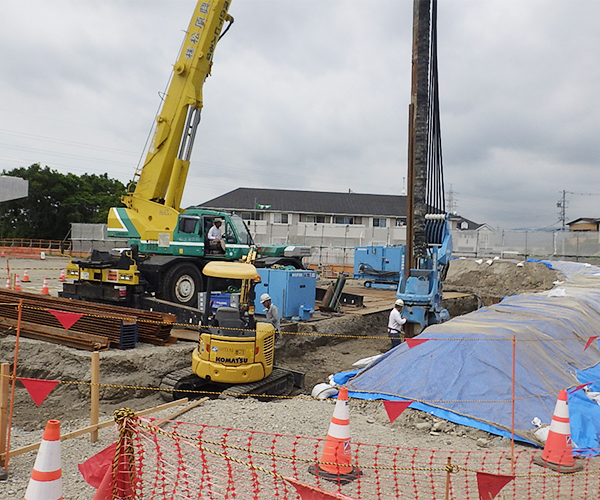

仮設工を行っています。鋼矢板をクラッシュパイラーで圧入しています。

写真2枚目

安全巡視を行い安全に勤めています。
