土木事業 施行状況PUBLIC WORKS

平成30年度 23号蒲郡BP為当第3橋西下部工事①

工事場所:愛知県豊川市為当町~蒲郡清田町

工期:平成31年 3月30日~令和2年 3月25日

写真左から

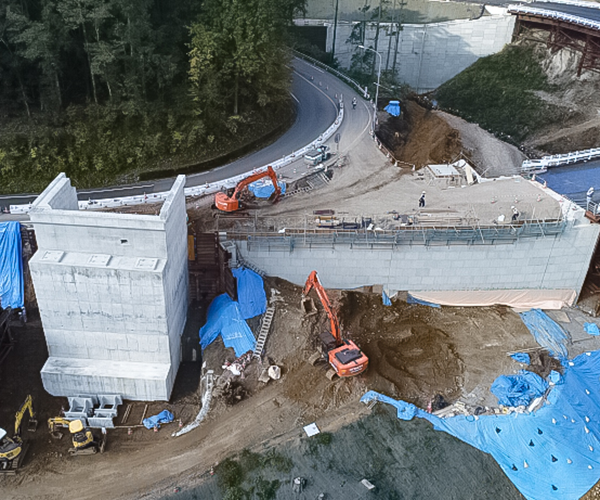

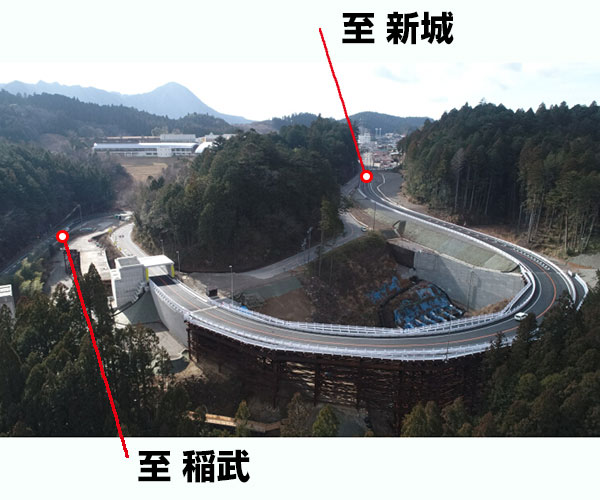

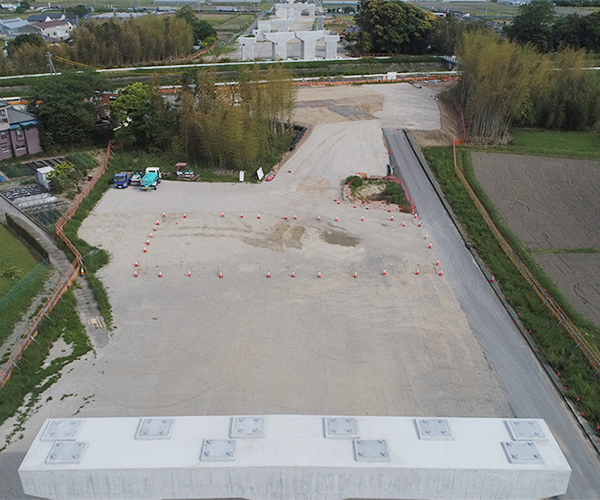

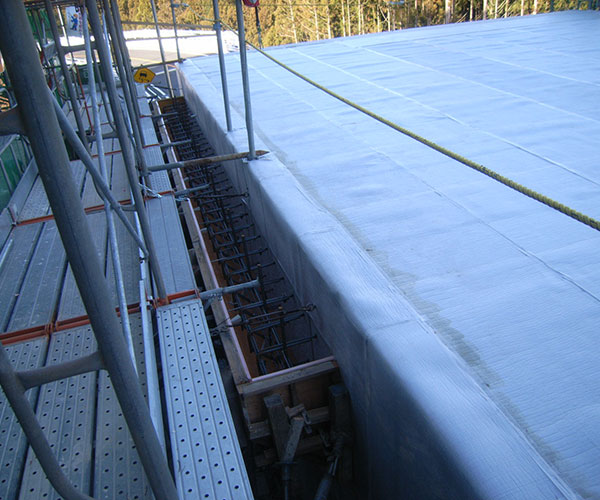

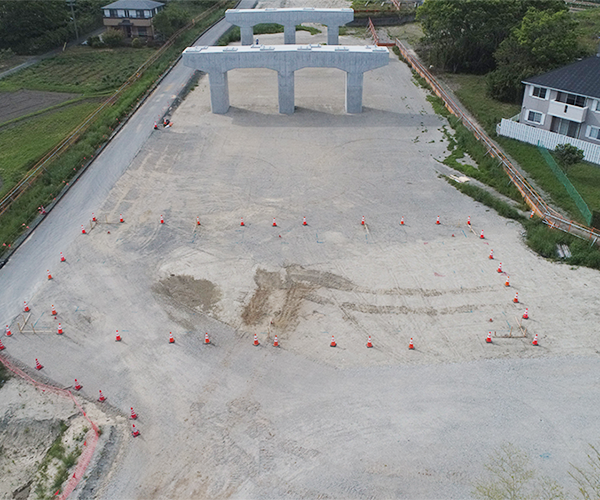

本工事の施工場所をカラーコーンで囲ってあります。仮設工から始まります。

(豊橋側から撮影しております)

写真2枚目

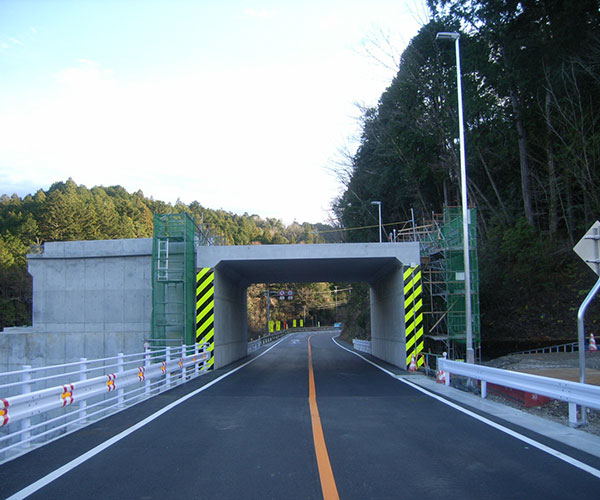

(名古屋側から撮影しております)

平成29年度 設楽ダム設楽根羽線1号橋下部工事 完了

【写真:左から1枚目】
・カルバート工

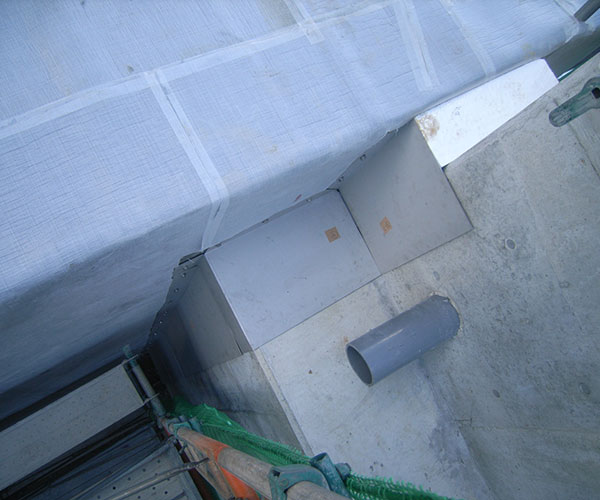

大型ボックスカルバート側面での、踏掛版の受台の施工が完了しました。

ーーー

平成30年4月から作業開始した本工事も、皆様の御協力のおかげで、発注者の検査を残すのみとなりました。
8月28日から12月8日まで、国道257号を昼夜間片側交互通行で作業をさせて頂きました。
その中でも特に、11月27日から12月4日の期間は、広域にわたり規制をかけ、夜間通行止でボックスカルバートの施工を行いました。
工事期間中は、近隣の皆様及び御通行の皆様へ大変ご不便をおかけして、申し訳ありませんでした。
長期間にわたり御協力頂き、誠にありがとうございました。

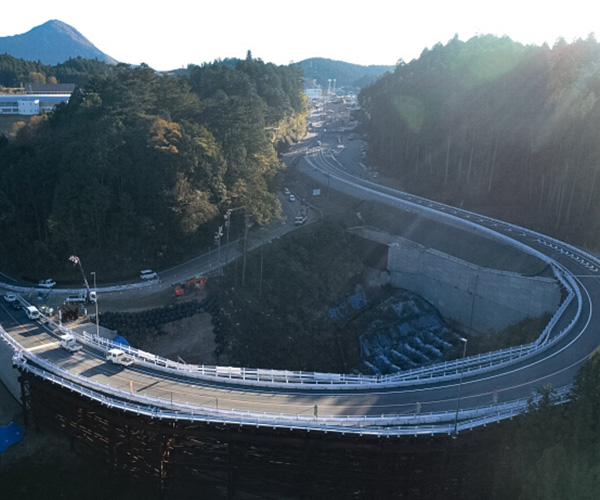

平成29年度 設楽ダム設楽根羽線1号橋下部工事④

【写真:左から1−2枚目】
「カルバート工」

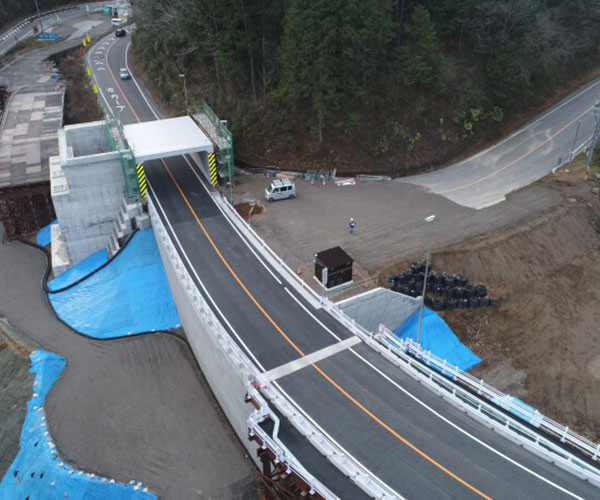

(写真)大型ボックスカルバートの設置が完了しました。

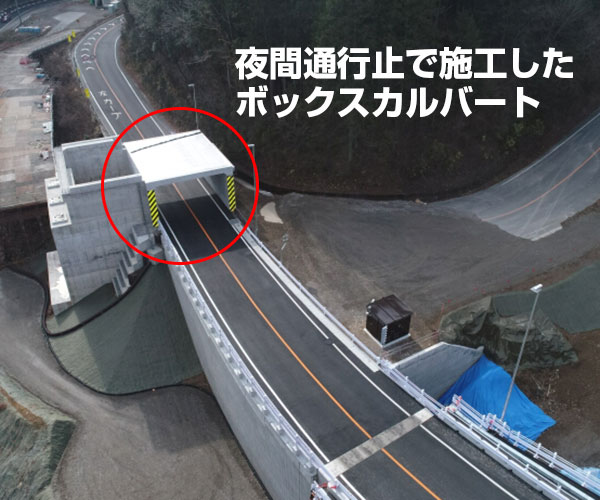

夜間通行止での施工の際には、大変ご迷惑をお掛けしましたが、無事予定通り作業を終えることが
できました。御協力ありがとうございました。

現在は、大型ボックスカルバートの両側に足場を設置し、残工事を行っています。

【写真:左から3枚目】

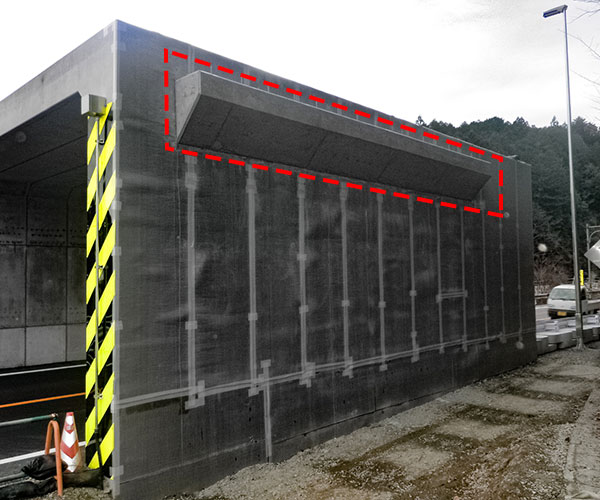

(写真)大型ボックスカルバートの側面で、踏掛版の受台の施工をしています。

【写真:左から4枚目】
(写真) 大型ボックスカルバートと橋台の隙間を埋めています。
ボックスカルバートにステンレス鋼板を取付、中には発泡スチロールを入れています。

平成29年度 設楽ダム設楽根羽線1号橋下部工事③

【写真:左から1枚目】
「橋台工・擁壁工」

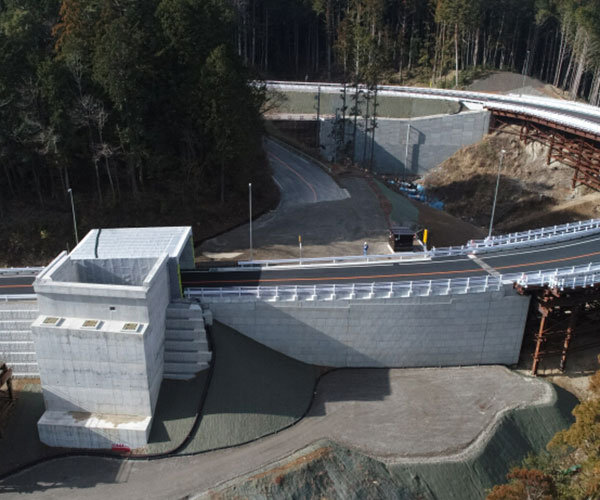

(写真)橋台及び擁壁の施工が完了しました。

【写真:左から2−3枚目】
「カルバート工」
大型ボックスカルバートの施工を、国道257号を夜間通行止にして行っています。
夜間通行止は12/8まで予定しておりますが、少しでも早く工事完了出来る様に、安全第一で作業をしております。
夜間通行される皆様には大変御迷惑をお掛けしますが、現地の看板・誘導員に従って迂回して頂けます様、よろしくお願いします。

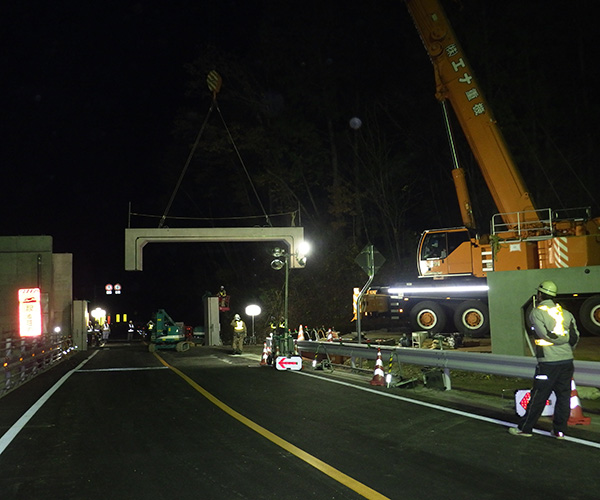

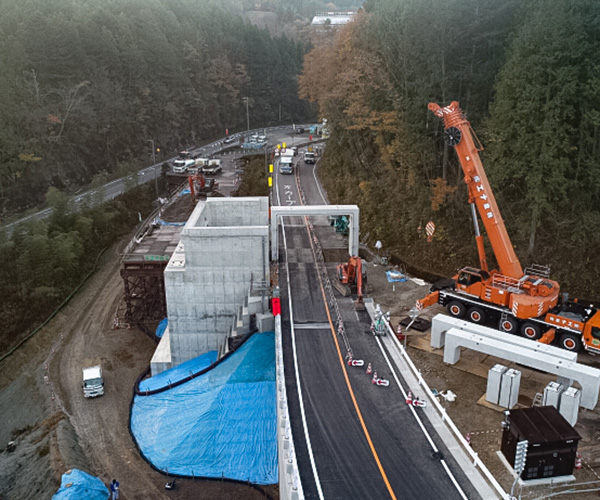

(写真)大型のクレーンにてコンクリート製品を吊り上げ、設置しています。

【写真:左から4枚目】
「迂回路」
(写真)仮桟橋の融雪設備及び舗装の施工が完了しました。
11月22日から、国道257号を迂回させました。
昼間は引き続き片側交互通行規制を行っていますので、付近を御通行の方は注意して通行して下さい。

平成29年度 設楽ダム設楽根羽線1号橋下部工事②

【写真:左から1枚目】

「橋台工」
橋台の施工が完了しました。

《写真》背面側の盛土を行っています。

今後、橋台の両側で箱形擁壁の施工を行います。

【写真:左から2−3枚目】

「舗装工」

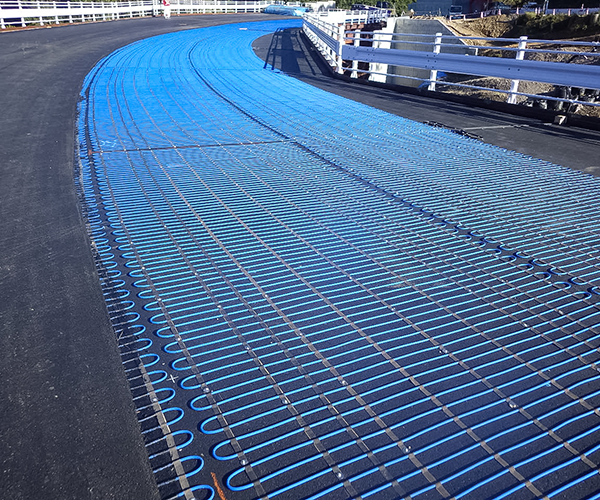

仮桟橋の融雪設備及び舗装の施工を行っています。

《写真》凍結防止の為のヒーターを設置してから、舗装の施工を行っています。

舗装の施工が終わったら、電気関係・安全施設関係の施工を行っていきます。

【写真:左から4枚目】

「擁壁工」
迂回路となる道路部分の施工を、国道257号を昼夜間片側交互通行規制して行っています。

《写真》コンクリートの壁面パネルの設置及び、天端コンクリートの施工が完了しました。

今後、排水関係・電気関係・安全施設関係の施工を行っていきます。
11月22日に迂回路側へ道路の切替えを予定していますので、御通行の際には、現地の看板及び誘導員の合図に従って下さい。
