土木事業 施行状況PUBLIC WORKS

令和2年度 23号蒲郡BP金野IC東道路建設工事④

工事名:令和2年度 23号蒲郡BP金野IC東道路建設工事
工事場所:豊川市御津町
工期:令和2年12月15日~令和4年7月29日
工事目的:23号蒲郡バイパスの一部となる、金野IC東地区本線をアンダー交差するカルバートを構築する工事です。

3月で仮締切工、アンカー・腹起し設置作業が完了しました。ボーリングマシンを利用し地中に穴をあけた後、アンカーにて部材との接合面を固定しました。

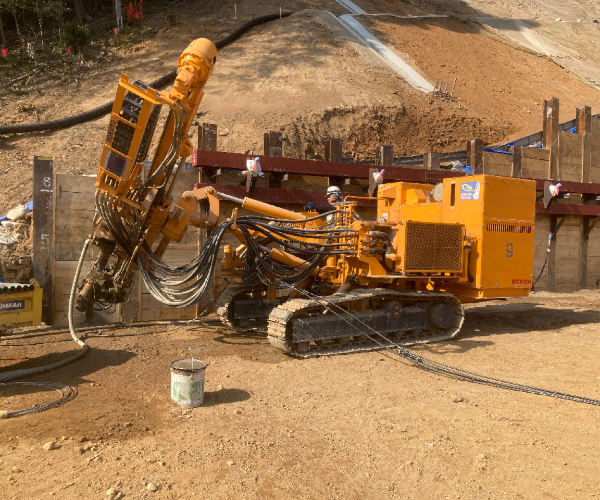

写真① ボーリングマシンにて、アンカーの削孔をしています
写真② 腹起し(H鋼)を設置しています

写真③ アンカー(PC鋼線)の緊張・定着をしています

写真④ アンカー工・腹起し設置完了です

令和3年度 設楽ダム川向地区整備工事

工事名:令和3年度 設楽ダム川向地区整備工事
工事場所:愛知県北設楽郡設楽町川向地先
工期:令和3年10月6日~令和4年2月28日
本工事の目的:設楽ダム建設事業に伴う樹木の伐採及び、仮置きヤードの整備を目的とした工事である。

当初予定していた作業範囲の伐採はある程度終了いたしました。
残りは切った木材を運び出す作業となっていましたが、追加で下流側の伐採を行うことが決まりました。
現在は、追加伐採範囲へ機械や作業員が行くための作業路を作っています。

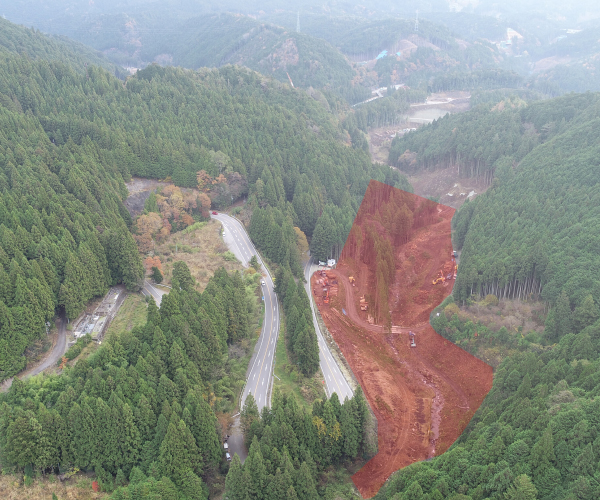

写真① 工事範囲

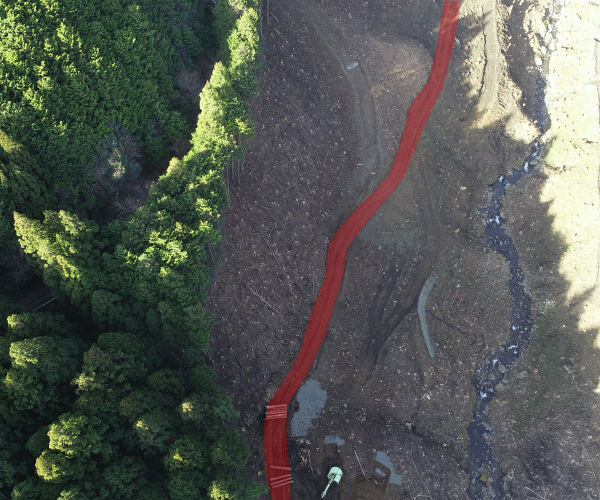

写真② 追加伐採場所へ行くための作業路

令和2年度 23号蒲郡BP金野IC東道路建設工事③

工事名:令和2年度 23号蒲郡BP金野IC東道路建設工事
工事場所:豊川市御津町
工期:令和2年12月15日~令和4年3月31日
工事目的:23号蒲郡バイパスに一部となる金野IC東地区の本線をアンダー交差するカルバートを構築する工事です。

現在、仮締切のH鋼杭を打設しています。

写真① 12月初旬の現場状況

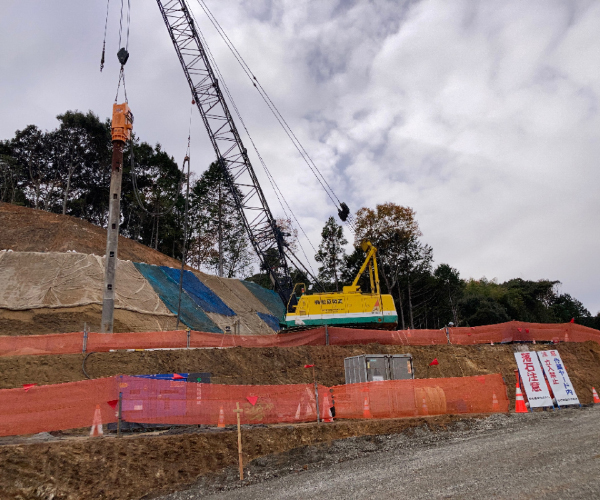

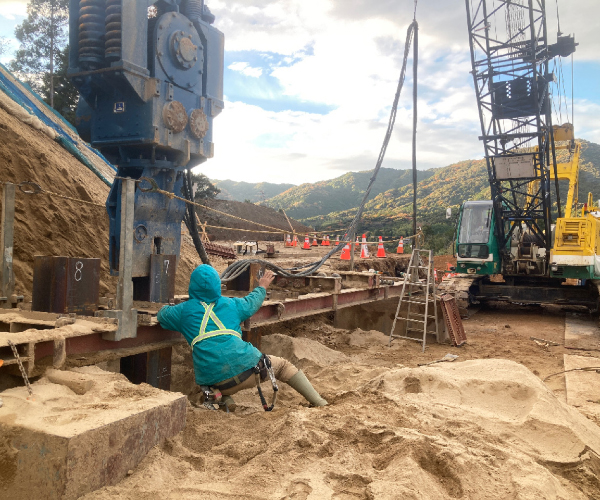

写真② ダウンザホールハンマー工法にて削孔を行っています
写真③ バイブロハンマー工法でH鋼杭を打ち込んでいます

令和3年度 設楽ダム川向地区整備工事

工事名:令和3年度 設楽ダム川向地区整備工事
工事場所:愛知県北設楽郡設楽町川向地先
工期:令和3年10月6日~令和4年2月28日
本工事の目的:設楽ダム建設事業に伴う樹木の伐採及び、仮置きヤードの整備を目的とした工事である。

樹木の伐採は進んでいますが、木を運びだす作業が多く残っています(工事進捗34%)。
引き続き、安全に十分配慮し、工事を進めていきます。

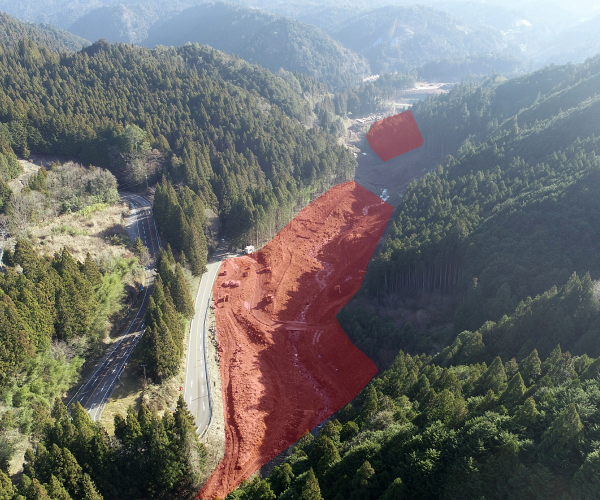

写真1:工事範囲(赤い部分)

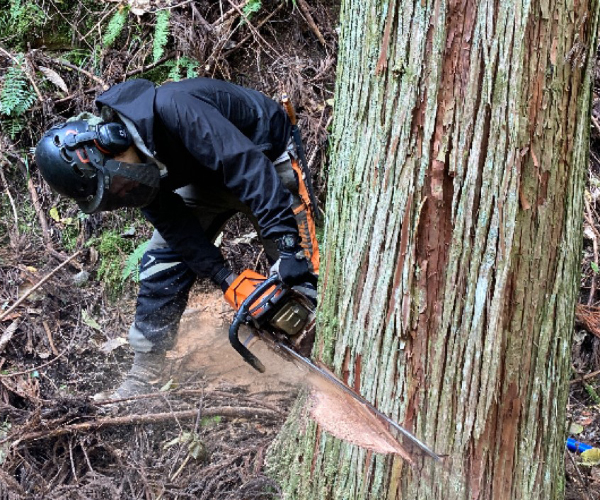

写真2:チェ-ンソ-で木を切る様子

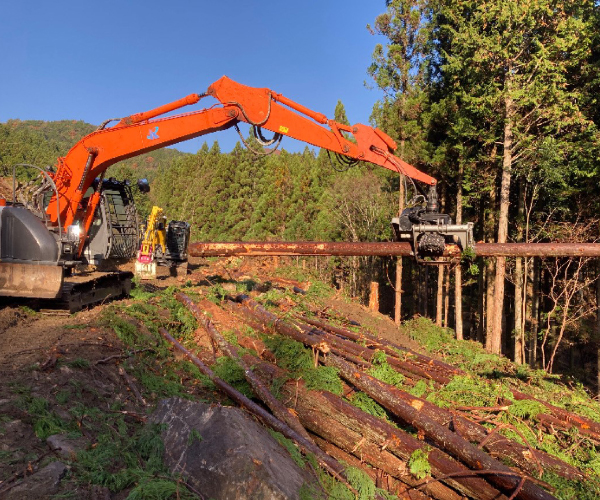

写真3:倒した木の枝葉を取り、一定の長さに切断します

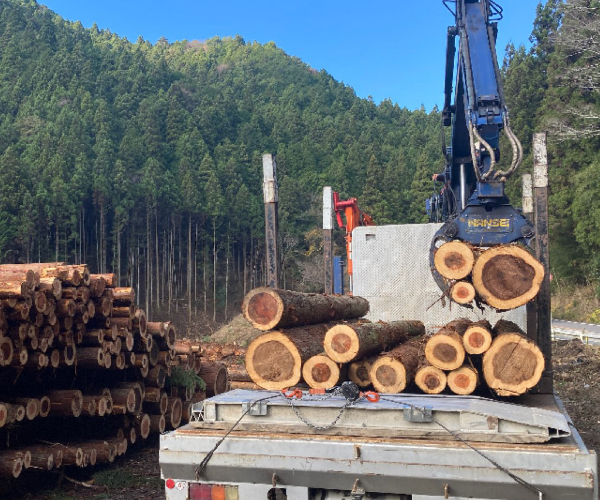

写真4:切った木を木材問屋に持ち運びます

令和3年度 設楽ダム川向地区整備工事

工事名:令和3年度 設楽ダム川向地区整備工事
工事場所:愛知県北設楽郡設楽町川向地先
工期:令和3年10月6日~令和4年2月28日
本工事の目的:設楽ダム建設事業に伴う樹木の伐採及び、仮置きヤードの整備を目的とした工事である。
本工事は、設楽ダム建設事業に伴う樹木の伐採及び、仮置きヤードの整備を目的とした工事となります。伐採は、国道257号に面する箇所及び林道南岳線沿線での作業となるため、特に第三者災害に十分気をつけ工事を進めていきます。

・写真説明

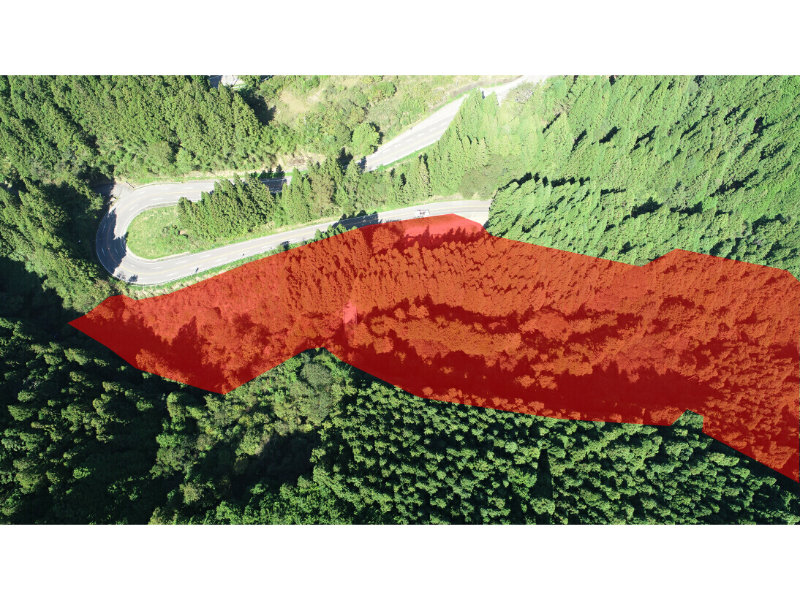

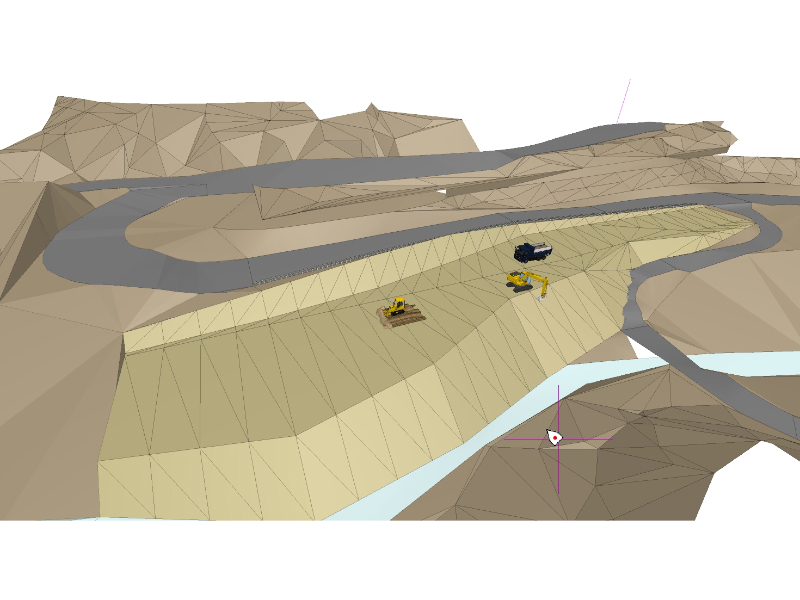

1枚目/ドローンによる空撮(赤部分を伐採)
2枚目/仮置きヤ-ドの3次元設計データ
