土木事業 施行状況PUBLIC WORKS

令和2年度 23号蒲郡BP金野IC東道路建設工事②

工事名:令和2年度 23号蒲郡BP金野IC東道路建設工事
工事場所:豊川市御津町
工期:令和2年12月15日~令和4年3月31日
工事目的:23号蒲郡バイパスに一部となる金野IC東地区の本線をアンダー交差するカルバートを構築する工事です。

現在、本線部の掘削、法面整形及び盛土を行っています。

写真① 8月末進捗写真

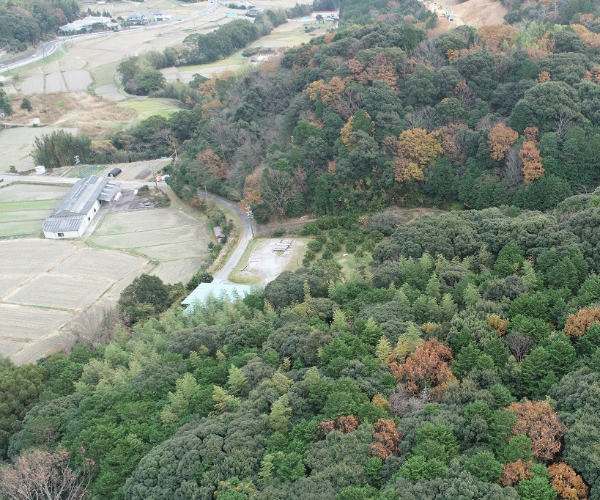

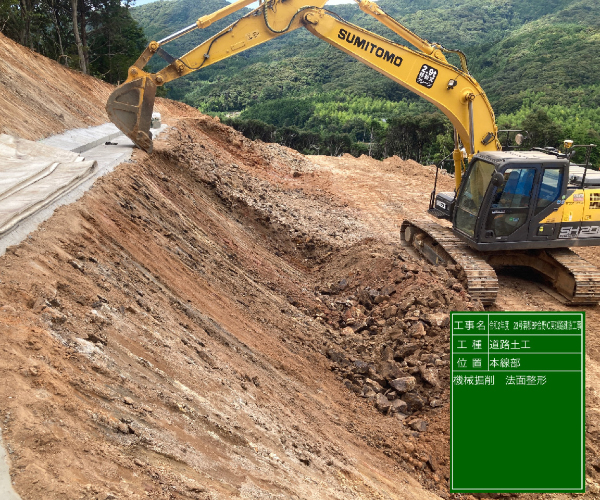

写真② 掘削及び法面整形

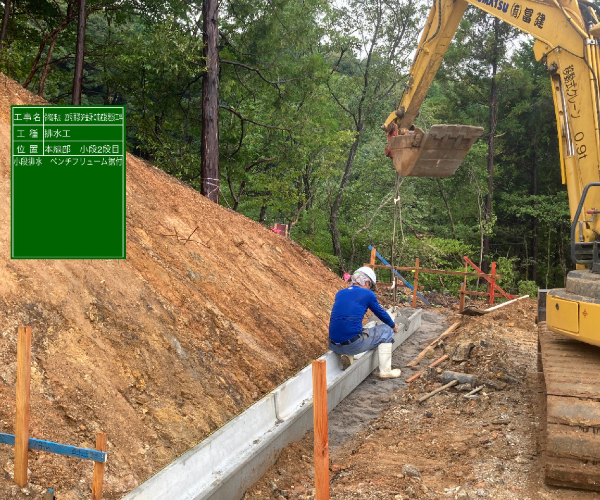

写真③ 小段排水状況

道路新設改良工事 八幡駅南地区計画2号線外1路線

工事名:道路新設改良工事 八幡駅南地区計画2号線外1路線
工事場所:豊川市白鳥町外1町地内
工期:令和3年6月10日~令和4年2月25日

八幡駅周辺の区画整理に伴う道路新設工事を行っていきます。

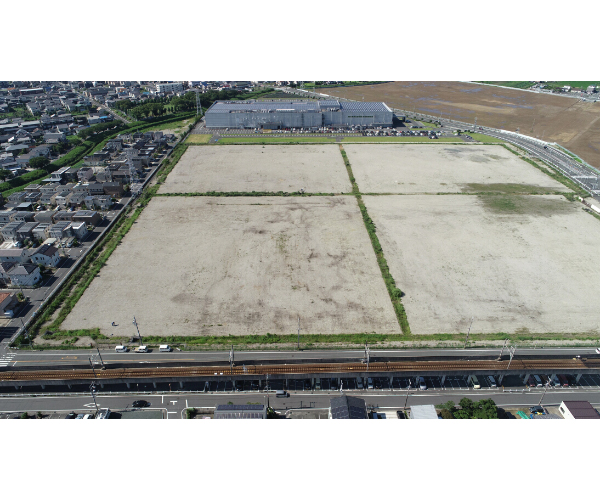

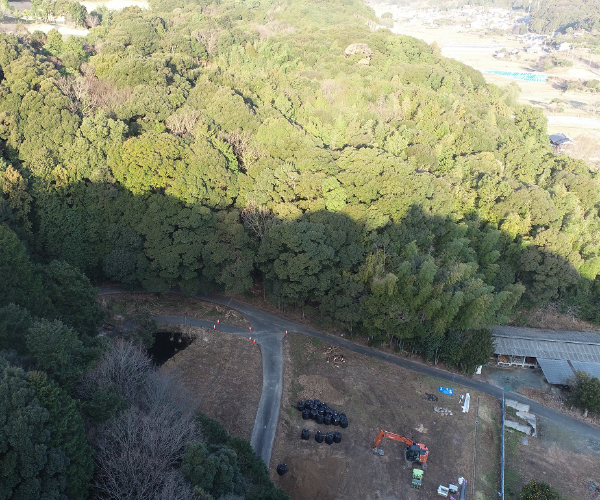

写真:1枚目 着手前の空撮写真です

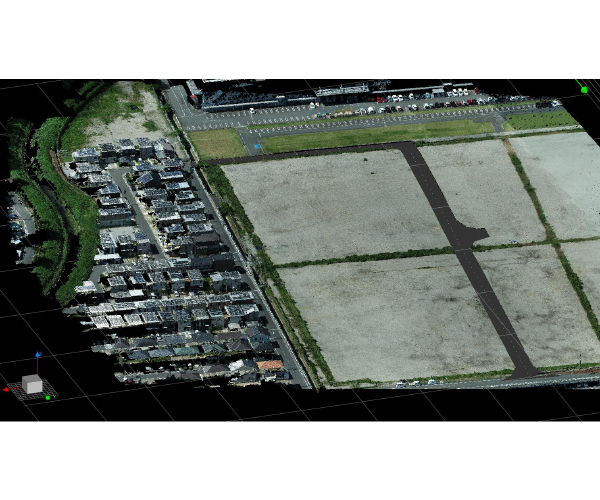

2枚目 点群データと3次元データを組み合わせたものです

道路改良工事(宮下立体R2-4)、道路改良工事(宮下立体R2-5)

工事名:道路改良工事(宮下立体R2-4)、道路改良工事(宮下立体R2-5)
工事場所:豊川市小坂井町地内
工期:令和3年4月8日~令和3年12月28日、令和3年4月15日~令和3年12月28日

国道151号線及び国道247号線と国道1号線との交差点(宮下交差点)の混雑緩和を目的とした国道151号線の立体化事業の一環として、小坂井バイパス橋脚部分の工事を行っています。

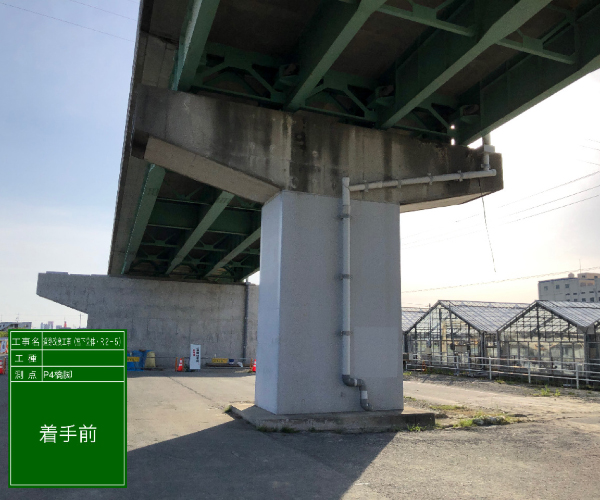

写真1:(R2-5)の着手前の写真です。

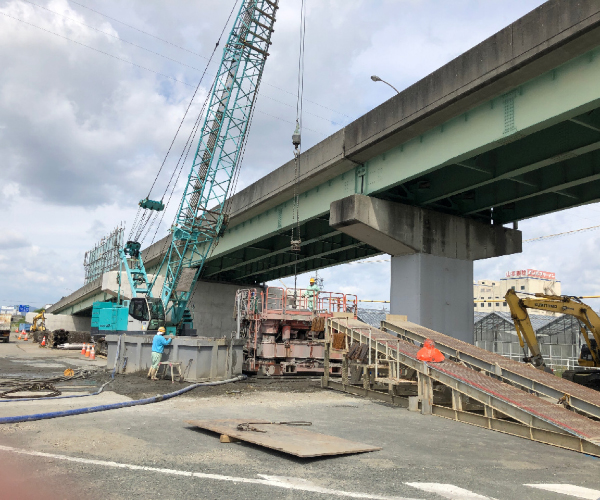

写真2:(R2-5)の場所打ち杭の施工中です。

令和2年度 街路改良工事(交付金/姫街道・R2)

工事名:令和2年度 街路改良工事(交付金)(姫街道・R2)
工事場所:豊川市八幡町地内
工期:令和2年11月26日~令和3年6月30日
本工事の目的:豊川の都市計画に基づき県道 国府馬場線(姫街道)の車道4車線化に向けての道路拡幅を行う事業です。

豊川市のメイン道路として交通量も多く、施工箇所沿道には商業施設が多数点在している地域です。近くには豊川市民病院もあるため、緊急車両が日々行き来しています。一般車両の交通を妨げ無い事を優先し、規制を検討しつつ、店舗出入口への配慮を行い施工を進めています。

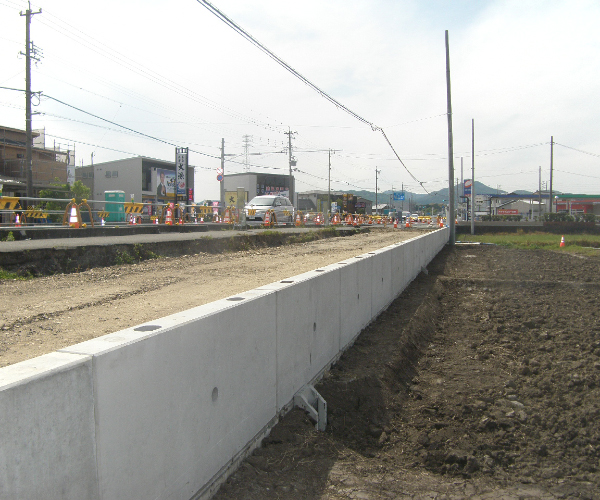

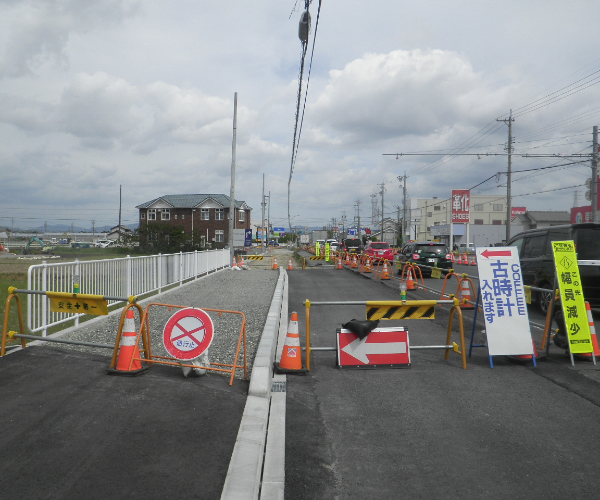

現在は、北側の歩道拡幅部施工をしています。
施工進捗率30% (工事期間の延期を予定しています。)

令和2年度 23号蒲郡BP金野IC東道路建設工事

工事名:令和2年度 23号蒲郡BP金野IC東道路建設工事
工事場所:豊川市御津町
工期:令和2年12月15日~令和4年2月28日
工事目的:23号蒲郡バイパスの一部となる「金野IC東地区」の、本線の下を通過するカルバート(内空コンクリート構造物)をつくる工事です。

写真① 施工前写真(東側から撮影)
写真② 施工前写真(西側から撮影)

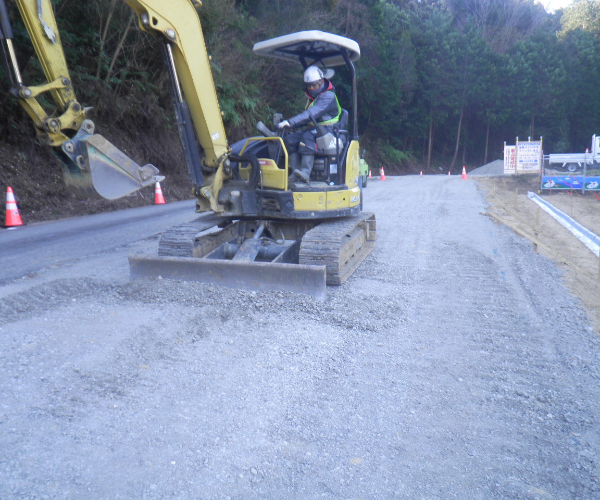

写真③ 工事用進入路の施工状況
現在、工事用進入路の施工を行っています。
